1. Độ phức tạp rất cao về mặt kỹ thuật công trình ngầm
Điểm đặc biệt đầu tiên và cũng là thách thức lớn nhất của dự án nằm ở bản chất “siêu ngầm” của công trình. Theo công bố của THACO, toàn tuyến được thiết kế đi ngầm hoàn toàn, trong đó có đoạn ngầm sâu nhất tại TP.HCM, với ga Hàm Nghi sâu đến 33 m và đoạn vượt sông Sài Gòn sâu khoảng 41 m. Đây là cấp độ kỹ thuật rất cao, vượt xa phần lớn các công trình ngầm đô thị từng triển khai tại Việt Nam.
Khó khăn lớn nhất của một tuyến metro ngầm không nằm ở việc “đào hầm”, mà nằm ở việc kiểm soát ổn định địa chất trong suốt vòng đời công trình. Khi công trình đi sâu dưới lòng đất, đặc biệt dưới lòng sông, rủi ro không chỉ đến từ áp lực đất và nước, mà còn đến từ biến dạng nền, lún lệch công trình lân cận, thấm nước, xâm thực và nguy cơ mất ổn định kết cấu trong khai thác lâu dài.
Trong điều kiện đô thị như TP.HCM, bài toán kỹ thuật không còn là xây được hay không, mà là xây được với sai số biến dạng cực nhỏ. Theo yêu cầu kỹ thuật được công bố, độ chuyển vị cho phép của đường hầm TBM được khống chế ở mức chỉ 15 mm hoặc 1/1.000 mét dài. Đây là ngưỡng kiểm soát rất khắt khe, phản ánh mức độ chính xác cực cao trong thi công và quan trắc.
2. Điều kiện địa chất – thủy văn thuộc nhóm khó nhất Việt Nam
Nếu Hà Nội khó vì đất yếu pha bùn và khu dân cư dày đặc, thì TP.HCM – đặc biệt là khu vực Thủ Thiêm – khó hơn vì nền đất yếu kết hợp thủy văn phức tạp.
Khu vực Thủ Thiêm và vùng ven sông Sài Gòn có nền địa chất rất yếu, độ bão hòa nước cao, nhiều lớp bùn sét mềm, khả năng chịu tải thấp và dễ biến dạng. Đây là điều kiện địa chất cực kỳ bất lợi cho thi công hầm ngầm. Với loại nền đất này, nguy cơ lớn nhất không phải là “không đào được”, mà là đào xong đất tiếp tục dịch chuyển, gây lún, nứt, mất ổn định hoặc ảnh hưởng dây chuyền đến công trình phía trên.
Chính vì vậy, gia cố nền đất yếu trở thành yếu tố “sống còn” của dự án. THACO cho biết dự án sẽ áp dụng công nghệ cọc đất – xi măng theo công nghệ trộn sâu (CDM), tạo thành các khối gia cố cứng để ổn định nền cho đường hầm và nhà ga. Đây là giải pháp hiện đại, nhưng chi phí cao, thi công phức tạp và đòi hỏi kiểm soát chất lượng cực nghiêm ngặt vì sai lệch nhỏ trong cường độ đất gia cố có thể gây rủi ro lớn cho toàn bộ tuyến.

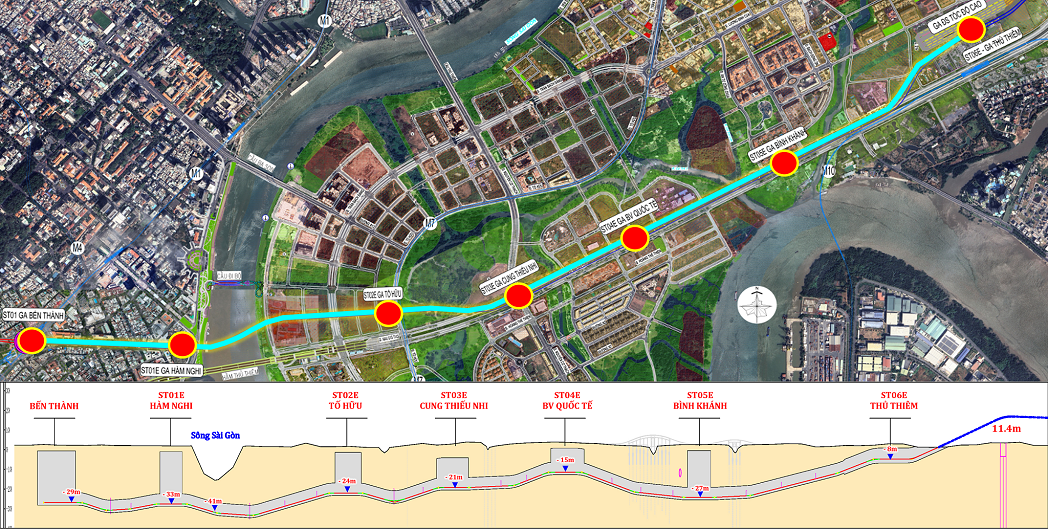

3. Độ khó đặc biệt của đoạn vượt ngầm sông Sài Gòn
Đoạn vượt ngầm sông Sài Gòn là “nút thắt kỹ thuật” lớn nhất của toàn dự án.
Về bản chất, thi công hầm dưới sông luôn là một trong những bài toán khó nhất của ngành đường sắt đô thị, bởi đây là nơi hội tụ đồng thời áp lực nước lớn, địa chất yếu, nguy cơ thấm và nguy cơ mất ổn định mặt cắt đào.
THACO cho biết dự án sẽ lần đầu tiên tại Việt Nam áp dụng công nghệ khoan hầm cân bằng áp lực dung dịch (SPB-TBM) cho đoạn vượt sông. Đây là công nghệ rất hiện đại, sử dụng hệ dung dịch tuần hoàn khép kín để giữ ổn định gương đào, cân bằng áp lực đất – nước và ngăn sụt lở. Việc đưa công nghệ này vào Việt Nam là bước tiến lớn, nhưng đồng thời cũng kéo theo độ khó rất cao vì đây là công nghệ mới, đòi hỏi đội ngũ vận hành có năng lực thực chiến và hệ thống kiểm soát rủi ro rất chặt.
Nói cách khác, thách thức không chỉ là “có máy TBM”, mà là làm chủ công nghệ TBM trong điều kiện địa chất khó nhất.
4. Độ phức tạp cực cao về tổ chức thi công trong đô thị lõi trung tâm
Khác với các dự án giao thông xây mới ở khu vực ngoại vi, tuyến Bến Thành – Thủ Thiêm đi qua lõi trung tâm đô thị hiện hữu của TP.HCM, nơi mật độ dân cư, giao thông và hạ tầng ngầm dày đặc bậc nhất cả nước.
Thi công tại khu vực Bến Thành, Hàm Nghi, trung tâm quận 1 và Thủ Thiêm không chỉ là bài toán kỹ thuật, mà là bài toán điều phối đô thị cực kỳ phức tạp. Nhà thầu phải đồng thời giải quyết các bài toán:
- duy trì giao thông đô thị trong thời gian thi công;
- bảo vệ công trình hiện hữu phía trên;
- xử lý xung đột với hệ thống hạ tầng ngầm hiện hữu (điện, nước, cáp, viễn thông);
- hạn chế lún nứt công trình lân cận;
- kiểm soát tiếng ồn, rung chấn, bụi và thoát nước.
Trong môi trường này, một sai sót kỹ thuật nhỏ có thể không chỉ làm chậm tiến độ mà còn tạo hiệu ứng xã hội lớn.
5. Độ khó cao về tích hợp công nghệ vận hành
Dự án không chỉ khó ở phần xây dựng mà còn khó ở phần công nghệ vận hành.
Theo công bố, tuyến sẽ áp dụng công nghệ vận hành tự động hoàn toàn (GoA4) – tức là mức tự động hóa cao nhất hiện nay, không cần lái tàu. Đây là tiêu chuẩn công nghệ hiện đại, nhưng cũng kéo theo độ phức tạp rất cao trong thiết kế hệ thống tín hiệu, điều khiển, truyền thông, an toàn chạy tàu và trung tâm điều hành OCC.
Thách thức ở đây là dự án không chỉ cần xây một tuyến metro, mà phải xây một hệ thống có thể tích hợp với toàn bộ mạng lưới metro TP.HCM trong tương lai. Điều đó đòi hỏi tiêu chuẩn đồng bộ rất cao ngay từ đầu, nếu không chi phí nâng cấp tích hợp về sau sẽ cực lớn.
6. Độ khó về mô hình đầu tư và quản trị dự án
Dự án này khó không chỉ vì kỹ thuật, mà còn khó vì mô hình triển khai.
Đây là dự án PPP trong lĩnh vực metro – một mô hình rất phức tạp tại Việt Nam do thời gian hoàn vốn dài, suất đầu tư lớn, rủi ro cao và phụ thuộc lớn vào chính sách. Với sơ bộ tổng mức đầu tư khoảng 33.000 tỷ đồng cho 6 km, đây là một dự án có suất đầu tư rất lớn, áp lực tài chính rất cao và đòi hỏi năng lực quản trị dòng tiền dài hạn.
Thách thức của PPP metro nằm ở chỗ: rủi ro kỹ thuật, rủi ro pháp lý, rủi ro tiến độ và rủi ro tài chính đều rất lớn, nhưng thời gian thu hồi vốn lại kéo dài hàng chục năm.
Điều này khiến năng lực quản trị hợp đồng, phân bổ rủi ro và kiểm soát chi phí trở thành yếu tố quyết định thành bại không kém yếu tố kỹ thuật.
7. Độ khó chiến lược: vừa làm dự án, vừa xây năng lực ngành
Điểm đặc biệt nhất của dự án này là nó không chỉ là một dự án metro, mà còn được đặt trong vai trò “hạt nhân” để hình thành năng lực công nghiệp đường sắt nội địa.
Theo công bố, THACO không chỉ thi công tuyến metro mà còn đồng thời đầu tư tổ hợp công nghiệp đường sắt, nội địa hóa thiết bị, hợp tác với Hyundai Rotem để chuyển giao công nghệ và phát triển sản xuất đầu máy toa xe trong nước.
Điều này làm dự án khó hơn rất nhiều, vì mục tiêu không chỉ là hoàn thành một tuyến metro, mà là dùng chính dự án này để xây dựng năng lực công nghiệp đường sắt quốc gia.
Đây là tham vọng lớn, nhưng cũng làm độ phức tạp tăng lên theo cấp số nhân: vừa phải làm đúng tiến độ công trình, vừa phải làm chủ công nghệ, vừa phải đào tạo nhân lực, vừa phải nội địa hóa chuỗi cung ứng.
Kết luận
Tuyến metro số 2 đoạn Bến Thành – Thủ Thiêm là một dự án có độ phức tạp và độ khó thuộc nhóm cao nhất trong lĩnh vực hạ tầng đô thị tại Việt Nam hiện nay.
Đây là dự án khó ở cả 5 lớp đồng thời:
- Khó về kỹ thuật công trình ngầm sâu
- Khó về địa chất – thủy văn yếu và phức tạp
- Khó về tổ chức thi công giữa lõi đô thị đông đúc
- Khó về tích hợp công nghệ vận hành tự động hiện đại
- Khó về tài chính, quản trị PPP và mục tiêu nội địa hóa công nghiệp
Vì vậy, đây không chỉ là một dự án xây dựng metro thông thường, mà là một “bài kiểm tra tổng lực” về năng lực làm chủ hạ tầng ngầm, công nghệ đường sắt và quản trị siêu dự án của Việt Nam.
Nếu triển khai thành công, đây sẽ không chỉ là một tuyến metro mới của TP.HCM, mà còn có thể trở thành cột mốc quan trọng đánh dấu bước chuyển của Việt Nam từ “xây metro” sang “làm chủ ngành công nghiệp metro”.
